Ett sammanhållet projekt – från klimatskal till färdiga rum
En fuktutredning hade visat att husets ångspärr var bristfällig. Ägarna ville åtgärda klimatskalet ordentligt och få effekten verifierad med mätning. Samtidigt behövde bostaden återställas efter ingreppen och flera andra fel och ytskikt åtgärdas. Uppdraget växte därför till en samordnad renovering som omfattade bygg, målning, golv, klinker, el, ventilation och fasad.
Det vi hittade

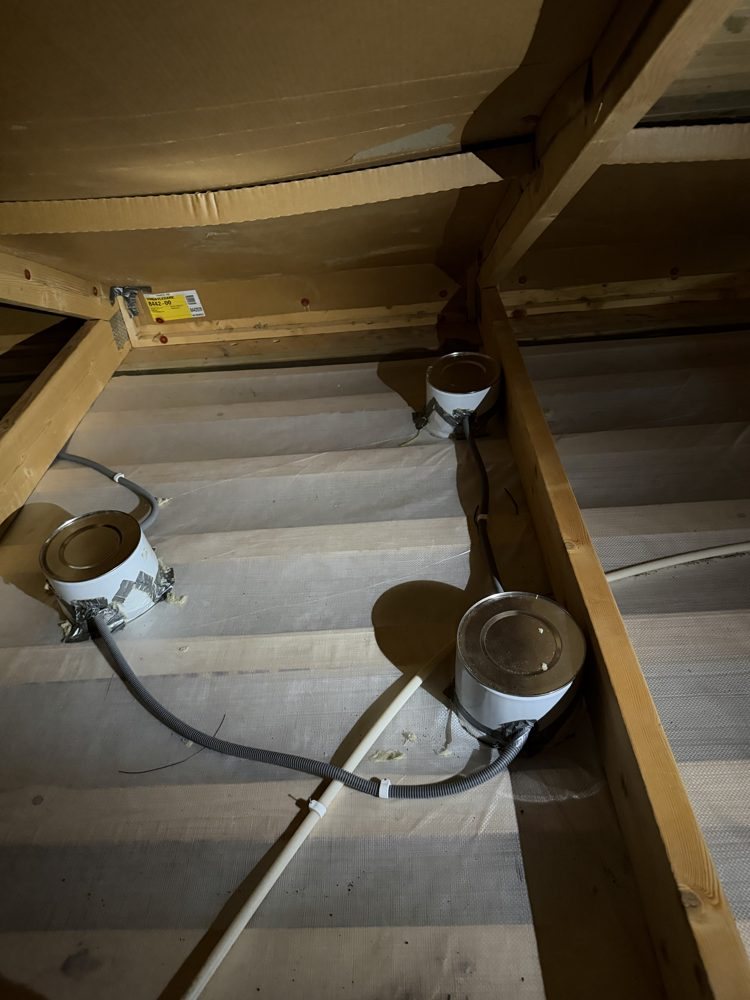

När isoleringen på kallvinden togs bort saknade vindsbjälklaget en riktig ångspärr. I stället låg där en vävd, diffusionsöppen duk med hål och glipor. Genomföringarna var provisoriskt tejpade och elen låg på dukens kalla sida. Vid fasadarbetet identifierades också orsaken till draget på nedervåningen: en exponerad, otät syll mellan fasadpanel och källarmur. Där kunde både uteluft och slagregn nå bjälklaget.
Nytt tätt och isolerat vindsbjälklag
- Lufttäthetsprovning enligt SS-EN ISO 9972 utfördes före rivning för att ge ett mätbart utgångsläge.

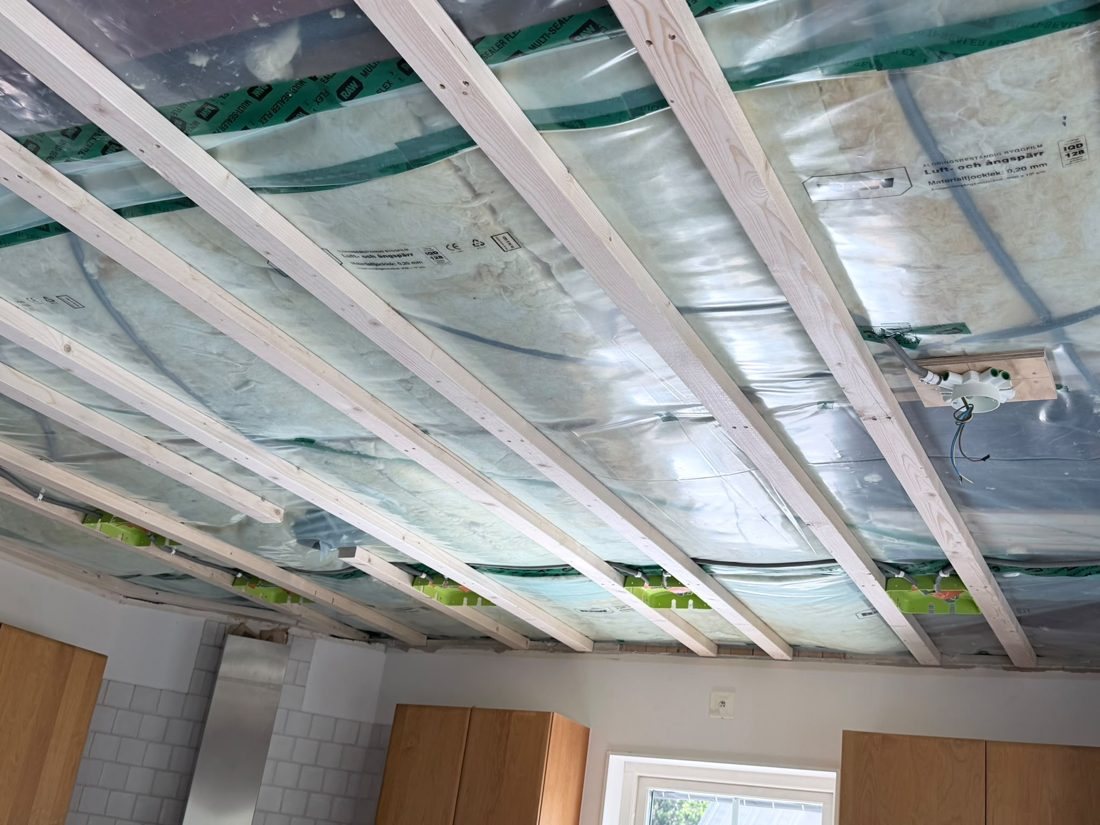

- Ny 0,20 mm åldersbeständig luft- och ångspärr monterades över cirka 116 m²: parallelltaket i vardagsrummet samt kökets och övervåningens kallvindar.

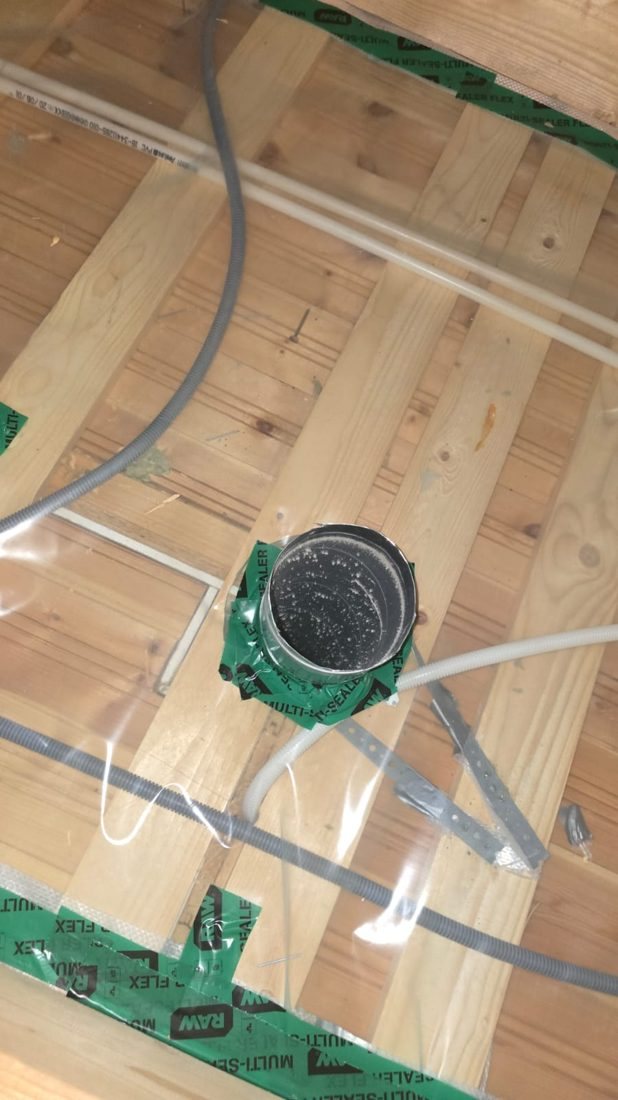

- Skarvar och uppvik klämdes mot reglar. Varje genomföring tätades separat och anslutningen mot skorstenen utfördes efter en principskiss framtagen för huset.
- Ett installationsskikt lades under spärren så att el, dosor och kanaler kunde placeras utan att punktera det täta skiktet.
- Vindavledare och cirka 500 mm glasull i två förskjutna skikt monterades innan innertaken återställdes.
- Inspektionshål visade att souterrängvåningens Leca-väggar var korrekt diffusionsöppna. Där monterades medvetet ingen plastfolie.
Återställning och invändig renovering
Arbetet slutade inte när tätskiktet var på plats. Invändiga ytor återställdes och renoverades för att bostaden skulle lämnas färdig:
- Paneltak och andra öppnade ytor återställdes, spacklades, slipades och målades.
- Väggar målades i vardagsrum, kök, hall och trapphus på övervåningen samt i två hallar och kök på nedervåningen. Underarbetet omfattade lagning, spackling, slipning, fogning vid snickerier och noggrann maskering.

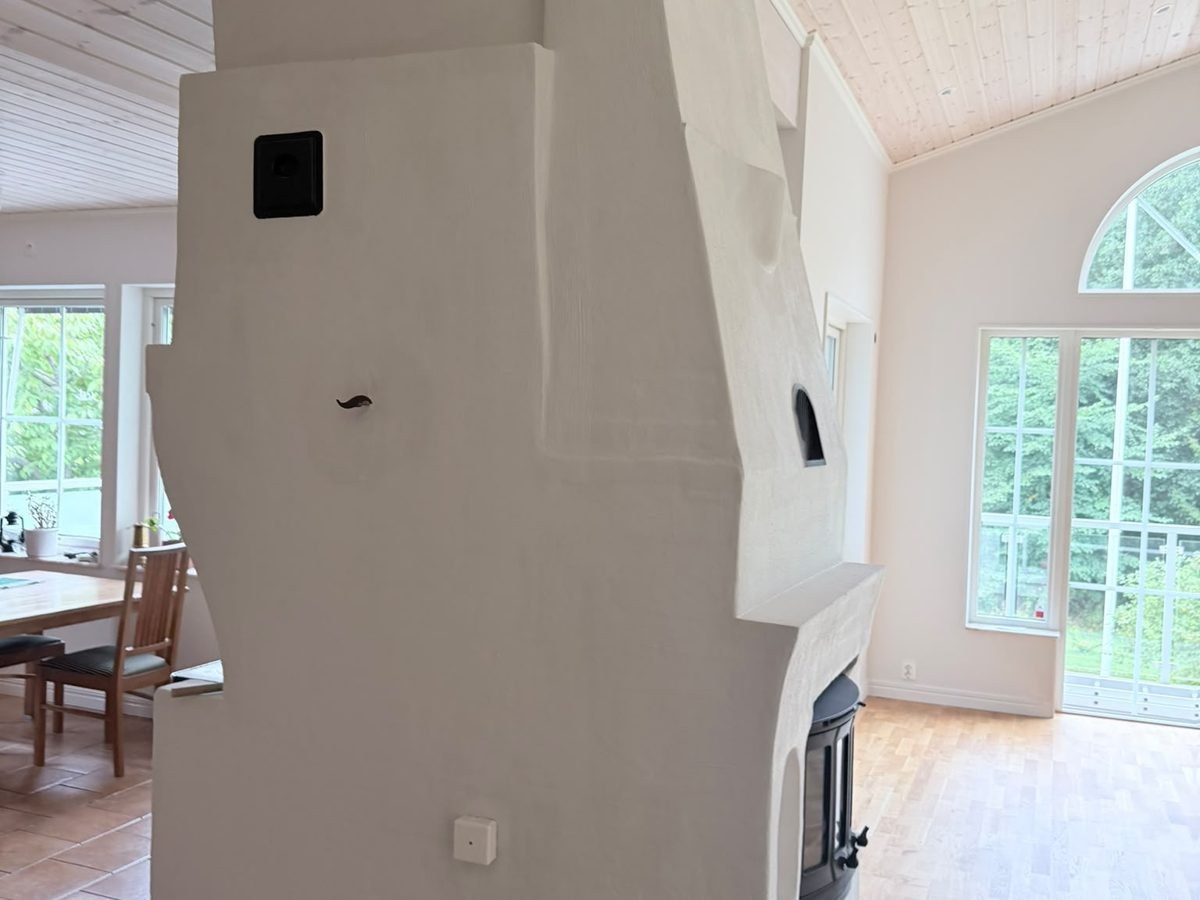

- Eldstaden målades med diffusionsöppen kalkfärg. Badrumstaket på övervåningen reparerades och målades med våtrumsanpassad takfärg.

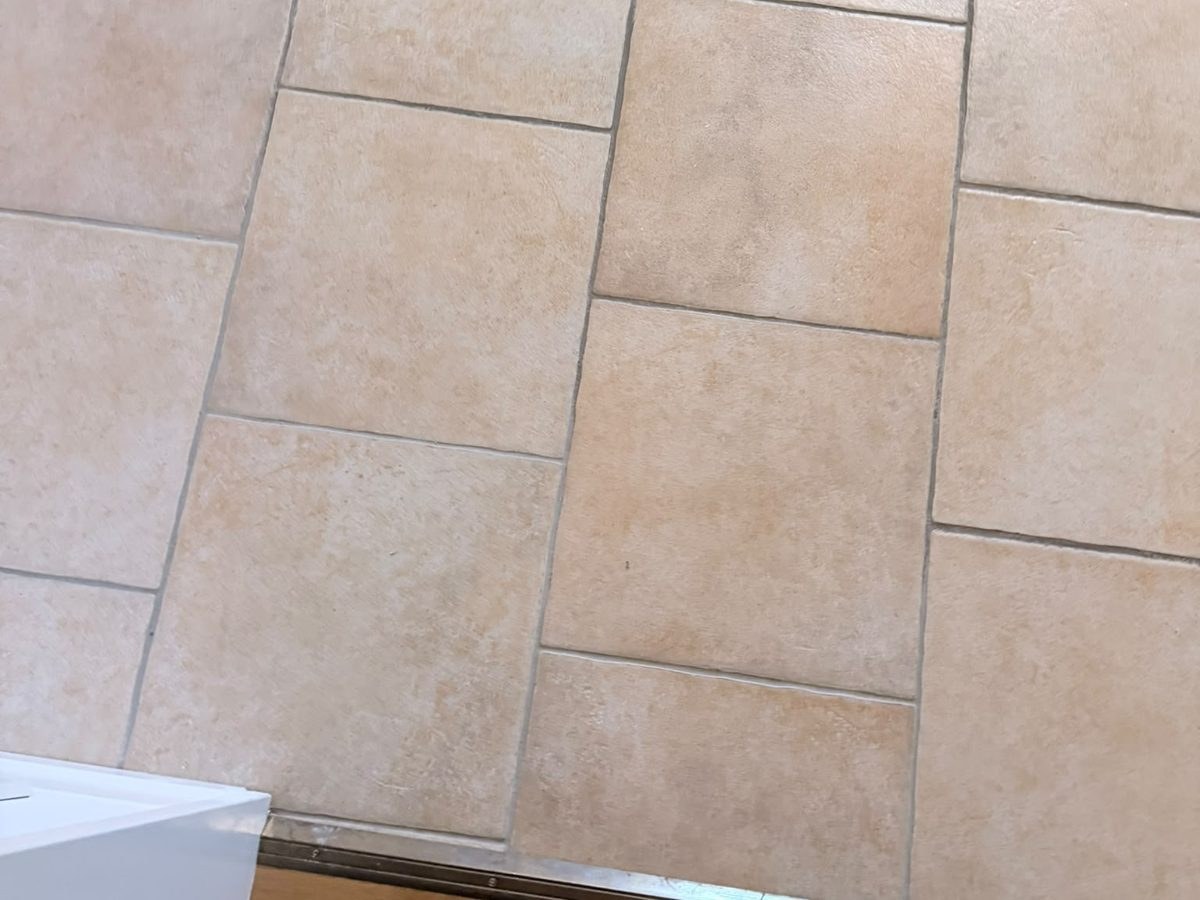

- Omkring 100 lösa eller spruckna klinkerplattor togs upp. Fogar och underlag rengjordes och primades innan plattorna lades om med flexibelt fästmassa och fogades. Nya nivå- och foglister monterades mot trägolven.
- Cirka 35 m² ekgolv slipades och behandlades med hårdvaxolja av Adams Golv i Stockholm.
- El drogs om till installationsskiktet och 48 spotlights uppgraderades till LED. Arbetet omfattade också flytt av avloppsluftning och badrumsbelysning, extra ventilationsanslutningar samt demontering och återmontering av köksinredning för belysningsarbeten.
- Ventilationskanaler i souterrängvåningen byggdes in och kompletterande vägg- och skivytor färdigställdes.
Syll, fasad och puts

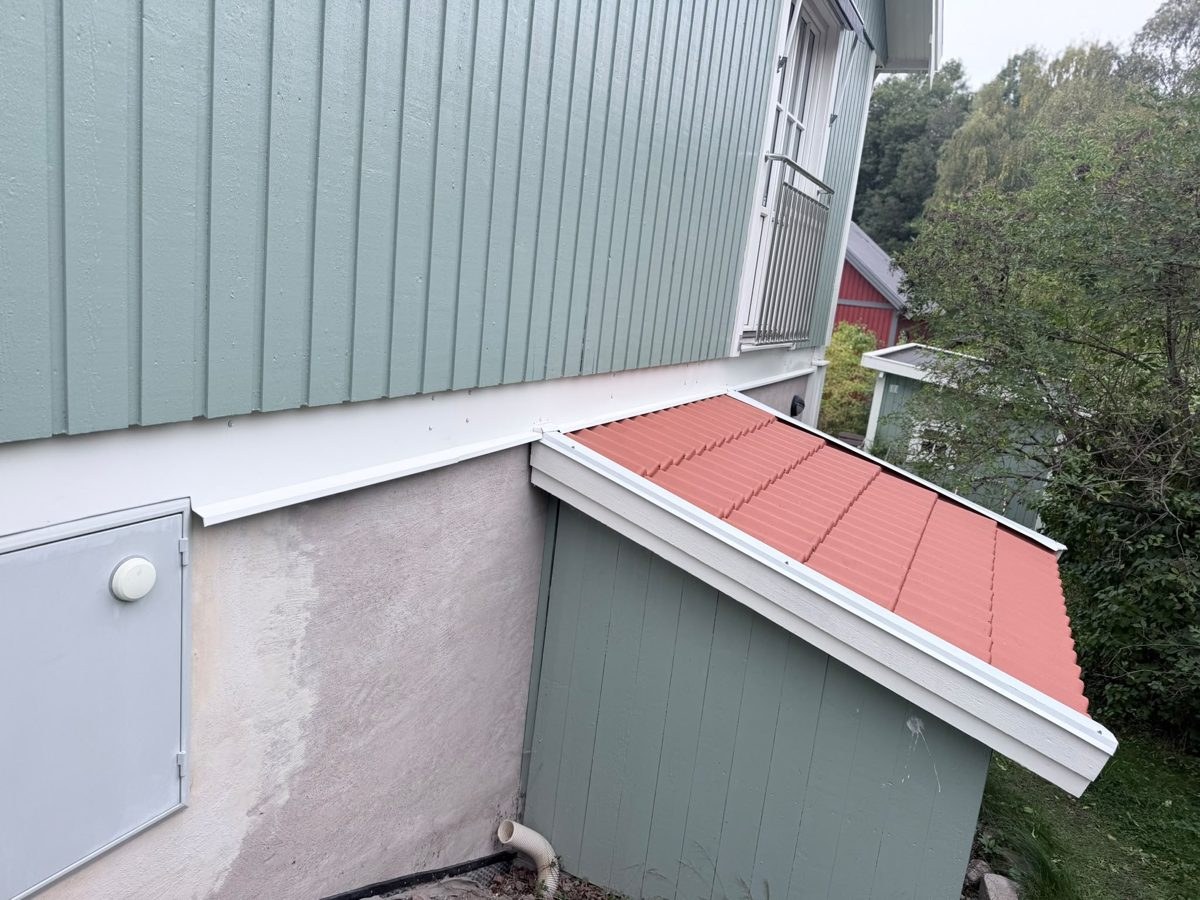

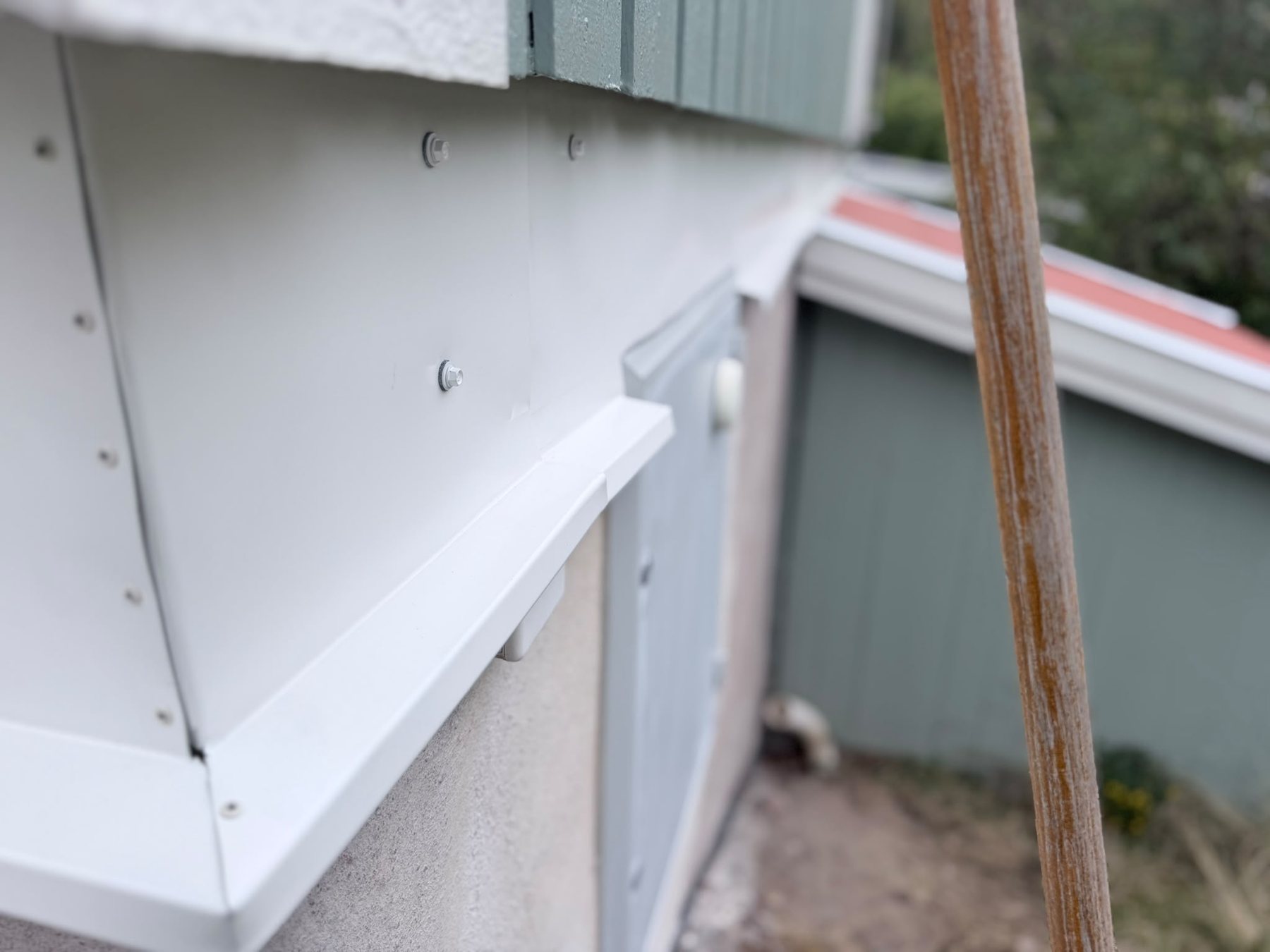

Syllen tätades runt hela huset och kompletterades med 12 mm vindskyddsskiva där det behövdes. Övergången mellan panel och källarmur fick cirka 40 löpmeter specialtillverkad, vitlackerad sockelplåt. Skadad panel byttes och fasaden bättringsmålades. Lös och skadad puts togs ned till fast underlag och lagades med diffusionsöppet hydrauliskt kalkbruk i grov och fin uppbyggnad, valt för att fungera tillsammans med den befintliga putsen.
FTX i samma arbetsordning
När klimatskalet var färdigt installerades ett Flexit Nordic L6 SW RE-system med cirka 25 meter kanal, sju ljuddämpade tilluftsdon, specialanpassad takhuv och 100 mm kondensisolering. Befintliga frånluftskanaler rengjordes och anslöts. Fluetec AB injusterade anläggningen via Flexit GO och utförde OVK, som godkändes utan anmärkning den 31 juli 2026.
Mätbart resultat och dokumenterat avslut
I den uppmätta zonen minskade luftläckaget med cirka 70 procent, från ungefär 199 till 59,8 l/s vid 50 Pa. Med samma fläkt byggdes 29 Pa upp efter åtgärden jämfört med 8 Pa före. Resultatet gäller ångspärrsåtgärden i vindsbjälklaget; fasadtätningens effekt har inte mätts separat.
Luftvägen vid syllen stängdes och konstruktionen skyddades mot vatten. Huvudarbetena utfördes 22 juni–21 augusti och tilläggsarbetena under september 2026. Etapperna dokumenterades med fotografier och kunden fick mätprotokoll, arbetsrapporter och samlad slutdokumentation. Kommunens slutbesked kom den 19 augusti 2026.
